Neugestaltung Orange Nachbarschaft Bakel

Aktualisierter Text: Wenn Sie auf dem Laufenden bleiben und ein Mitspracherecht bei diesem Projekt haben möchten, besuchen Sie die Website onsgemertbakel.nl(externer Link).

Neugestaltung Orange Nachbarschaft Bakel

Wir haben mit den Vorbereitungen für die Neugestaltung des Viertels Oranjebuurt, Kerksedriessen und Speelweide in Bakel begonnen. Die Kanalisation in diesem Viertel muss erneuert und die Straßen müssen instand gehalten werden.

Vor kurzem wurde eine Vision für das Viertel erarbeitet. Diese Vision wurde mit den Bewohnern besprochen. Daraufhin haben wir den Entwurf für Phase 1 der Umgestaltung entwickelt. Diesen Entwurf haben wir nun mit den Bewohnern dieser Phase besprochen.

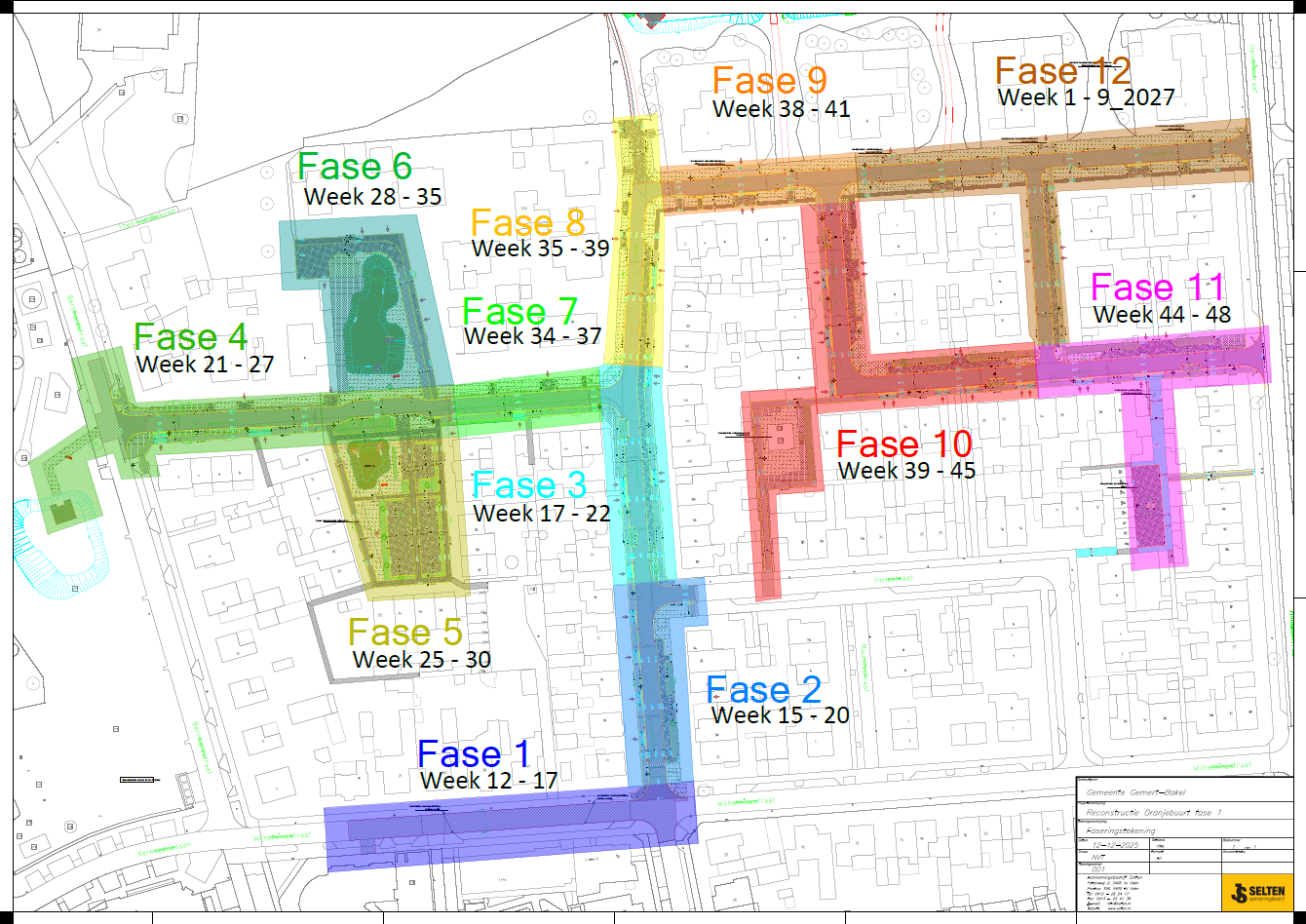

Die folgende Abbildung zeigt die verschiedenen Phasen dieses Projekts. Jede Farbe steht für eine andere Phase. Das Gebiet der Phase 1 ist mit der Farbe Lila gekennzeichnet.

Weitere Informationen

Haben Sie bereits Fragen? Dann wenden Sie sich an den Projektleiter Gert-Jan Willems unter gemeente@gemert-bakel.nl mit dem Projektnamen 'Herinrichting Oranjebuurt Bakel'.

Stand der Dinge

Vorbereitungsphase

Schritt 1 - Erarbeitung einer räumlichen Vision für die Neugestaltung der Oranjebuurt in Bakel (Quartal 1 - Quartal 3 des Jahres 2023)

Schritt 2 - Technische Ausarbeitung der räumlichen Vision für Phase 1 (Q4 2024 - Q3 2025)

Das bedeutet, dass wir dabei sind, die räumliche Vision in einem vorläufigen Entwurf auszuarbeiten. Darin haben wir alle Fragen und Anmerkungen des ersten Einwohnerabends aufgenommen.

Am 20. Februar 2025 diskutierten wir den Entwurf mit den Anwohnern bei einem Begehungsabend (siehe Präsentationszeichnungen am Ende dieser Seite). Anschließend haben wir den Entwurf weiterentwickelt und in Ausführungsunterlagen (Spezifikationen und Zeichnungen) umgesetzt.

Schritt 3 - Nach den Bauferien 2025 beginnen wir mit dem Ausschreibungsverfahren (Beauftragung des Auftragnehmers) und starten die Umsetzungsphase 1(Q4 2025 - Q1 2026)

Die Ausführungsunterlagen für die Straßen der Phase 1 wurden fertiggestellt. Das Ausschreibungsverfahren wurde Anfang Oktober eingeleitet. Das bedeutet, dass wir bis Ende November einen Auftragnehmer haben werden, der die Arbeiten ausführt. Dann werden wir gemeinsam mit dem Auftragnehmer den Beginn der Arbeiten vorbereiten und die Materialien bestellen. Gemeinsam mit dem Auftragnehmer wird ein Phasenplan für Phase 1 erstellt. Vor Beginn der Arbeiten werden die Anwohner der Phase 1 über die Phaseneinteilung, die Zugänglichkeit, die Kontaktdaten usw. informiert. Diese Informationsveranstaltung wird voraussichtlich Ende 2025 - Anfang 2026 stattfinden.

Im dritten Quartal haben wir eine Fällgenehmigung beantragt und diese im September erhalten. Mitte Oktober wurde ein Einspruch gegen diese Genehmigung eingelegt. Wir werden zunächst dieses Verfahren abwarten, bevor wir möglicherweise Bäume fällen. Wir können noch nicht abschätzen, welche Auswirkungen dies auf die Umsetzung haben wird.

Schritt 4 - Beginn der technischen Ausarbeitung der räumlichen Vision für Phase 2(Q1 - Q2 2026)

Aktualisierter Text: Das Projekt befindet sich derzeit in Schritt 4 der Vorbereitungsphase.

Wir werden dann die Vorbereitungen für die 2. Phase des Gesamtprojekts fortsetzen. Es ist zu erwarten, dass die Phasen 2 und 3 aus der untenstehenden Übersicht in Phase 2 zusammengeführt werden. Auch hier wird die räumliche Vision in einen vorläufigen Entwurf umgesetzt.
Die Anwohner werden zu einer Informationsveranstaltung eingeladen, und wir werden die Kommentare mitnehmen, damit der endgültige Entwurf festgelegt werden kann.

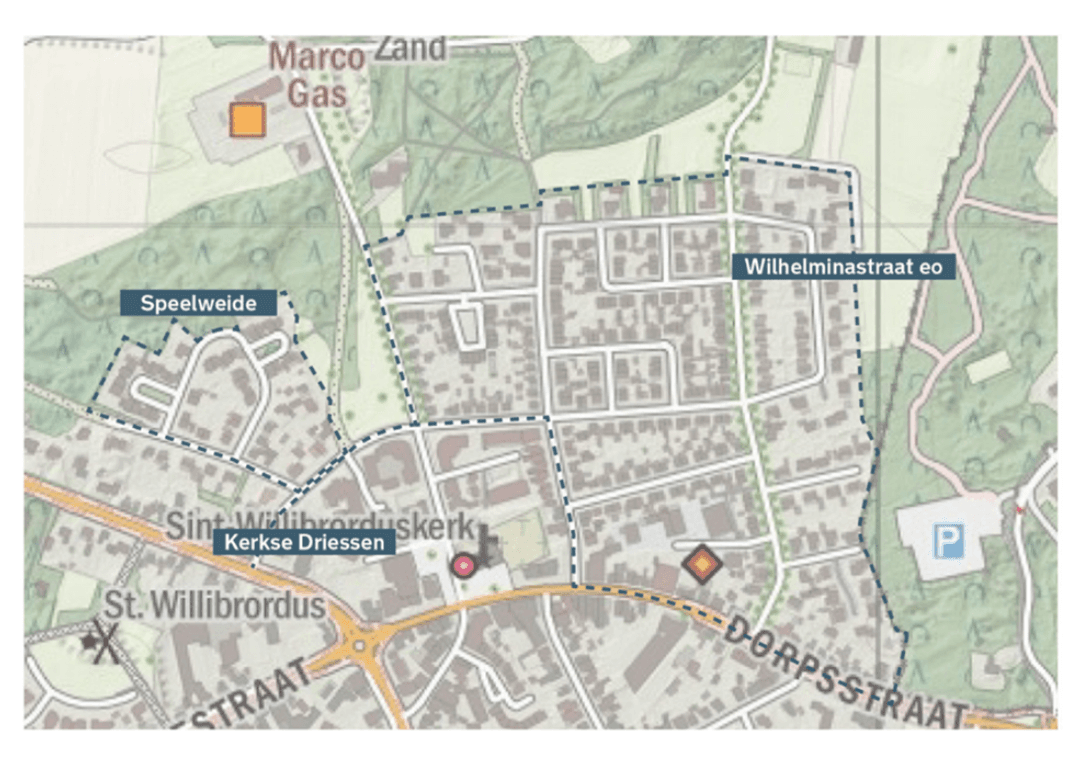

Projektgebiet Orangenviertel Bakel
